Le montage du kit bois

Livraison du kit

Celle ci a eu lieu mercredi 25 mai à 13H30.
 Le camion est arrivé chargé de paquets ,
selon le bon de livraison il y a 15 tonnes de matériel.
Bonjour la musculation,plus besoin de salle de sport.

Le déchargement a duré une bonne heure ,il faut dire que c'est assez impressionnant de voir ces paquets se balancer au dessus de nos têtes.Mais le chauffeur a assuré grâce à sa télécommande il peut facilement manoeuvrer.



C'est important d'avoir de la surface
pour le déchargement
cela permet de pouvoir circuler autour
des colis et de ne pas les superposer.











Le début du montage est prévu vendredi 27 mai ,le technicien de Finnimport viendra poser les premiers madriers avec nous  et nous guider pour la suite du  montage.Il sera aussi disponible pour toutes
 les questions qu'on pourra avoir tout au long du montage.







Montage J1 :27/05

Le premier jour nous attendons Emilien le technicien de FINNIMPORT qui vient démarrer le chantier avec nous.En compagnie de Bruno le menuisier qui va nous assister dans le montage nous commençons par déballer les paquets et trier les différents madriers.


Nous posons tout d'abord le papier bitumé afin
d'éviter les remontées d'humidité dans les poutres.
Nous posons la première rangée de madriers ,
le technicien fait un équerrage qui sera revérifié
après la deuxième rangée.Cet équerrage est très
 important car il détermine la position du
chalet sur la dalle.

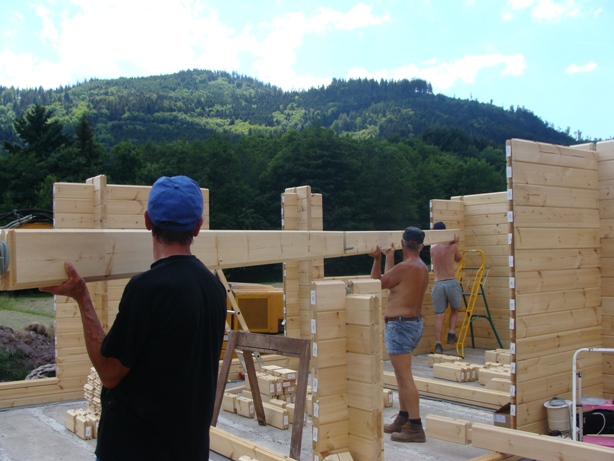

  Après la deuxième rangée le technicien nous a laissé poursuivre seul.
  Chaque madrier est étiqueté et codé,il doit être positionné selon le code du plan.


Malheureusement arrivé à la quatrième rangée nous voici face au premier gros problème,nous nous sommes aperçu que le madrier du premier rang était mal identifié et qu'il y avait inversion entre celui du premier rang et celui du quatrième.Après avoir contacter Emilien nous avons décidé avec Bruno d'utiliser deux madriers du stock de surplus pour palier au problème.Bruno a retaillé le madrier à la main.C'est là que je dis que dans ce genre de situation il est important d'avoir une aide d'un professionnel.






    En fin de journée nous avions tout de même monté 5 rangées de  madriers. Pas mal pour des débutants!










Montage J2 :28/05

Aujourd'hui samedi toute la famille s'y est mise depuis le matin.Comme la pose des joints dans chaque madrier est relativement longue à faire toutes les mains sont les bienvenues.

Les outils indispensables













Il fait beau et de nombreux curieux s'arrêtent pour nous poser des questions.




Des copains de passage finissent
même par rester quelques heures
pour nous donner un coup de main.
C'est une journée vraiment sympa.










Fin de journée nous sommes
fatigués mais satisfaits car
 nous avons fini de poser
 la onzième rangée.







Montage J3 :30/05


Journée très chaude.
Nous avons travaillé d'arrache pied toute la

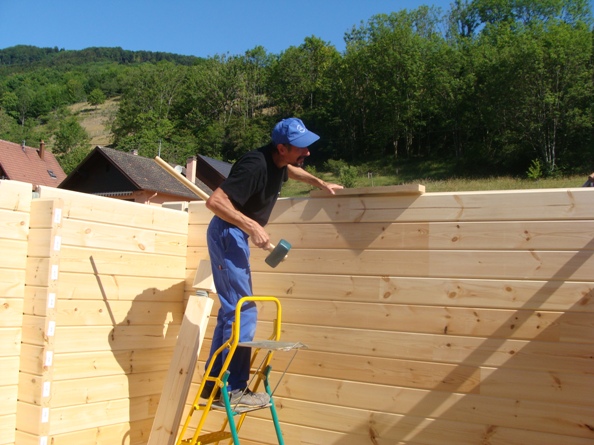

Bruno qui vérifie la jointure du madrier

journée en plein soleil avec une température
d'environ 33°C .
Bronzage garanti










Journée plus difficile car nous commençons à prendre de la hauteur et à devoir installer
des madriers de plus de 11m.

Pose des dessus de fenêtres




 Encore une journée très
satisfaisante puisque nous avons
posé 6 rangées supplémentaires et quelques centaines de mètres de joints.










Montage J4 :31/05

Journée maussade à l'identique de la météo.
Cette journée était consacrée à la pose des pannes ou linteaux  et solives .
Aujourd'hui nous avons sollicité le technicien par téléphone de nombreuses fois,nous avions des doutes au niveau de la compréhension du plan de montage du solivage.





Pose des pannes
De plus la pluie s'y est mise et
les conditions étaient plus difficiles.
Nous avons finalisé l'entrée et
l'accès de l'escalier.





Nous profitons d'un démarrage de chantier dans le village pour reprendre le terrassement.
François Stebler continue de remblayer afin de pouvoir poser le car port

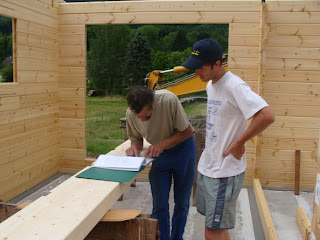

 La préparation des madriers


Chaque madrier est numéroté et est à poser selon le plan de montage

Auparavant il faut y coller des joints d'isolation dans chaque rainure et également entourer chaque découpe avec un joint autogonflant

















Montage J5 :01/06

Journée consacrée au montage des solives et la préparation du plancher provisoire qui nous a été prêté par un voisin.


Le technicien de FINNIMPORT est venu nous ramener les madriers manquants ainsi que du rab pour remplacer des pièces abimées.Il a répondu à nos interrogations concernant la pose du solivage.
Il nous a également ramené les plans plastifiés






Vue de l'arrière de la maison






Montage J6 :02/06

Le soleil est de retour ,le moral aussi,
l'équipe est au complet.
Aujourd'hui nous attaquons l'étage ,
les choses se corsent car on prend
de la hauteur et il y a des madriers
très longs et lourds à poser.
Nous avons utilisé des échelles
pour monter les madriers de
plus de 10 m à l'étage.
Musculation garantie.







Malgré cette difficulté nous avons
 bien avancé vu que 10 rangées
supplémentaires ont été atteintes.









Les pignons commencent à se dessiner




Montage J7 :03/06


Aujourd'hui nous travaillons à l'étage .
La matinée est consacrée à l'installation
 du plancher provisoire qui doit recevoir
 des échafaudages.Bruno nous a fourni
des madriers et des chevalets ce qui
 nous permet de travailler en sécurité.











L'après midi on peut voir les pignons
qui montent progressivement.
Comme ils ne sont pas encore
retenus par la ferme nous avons
installé des renforts provisoires.

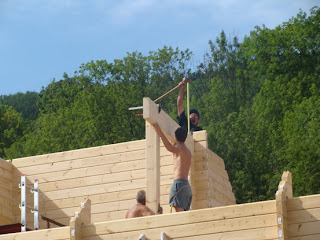

Quelle gymnastique pour la mise en place des tubes






            A également été mise
            en place un  des
            linteaux de l'étage



Fin de la septième journée







Encore une journée fructueuse



Fatigués mais heureux . Bonne fête Kevin

Montage J8 :04/06

C'est une journée difficile qui nous attend ,aujourd'hui nous avons renforcé l'équipe
car il y a de lourdes charges à monter sur le toit.





Il reste 4 madriers à assembler
Ils retiennent
toute la structure .
Nous avons utilisé des sangles
pour tirer les madriers en
même temps que 3 personnes
les poussent par les échelles





Les derniers madriers
Sous les directives de Bruno










Préparation et sanglage de la poutre

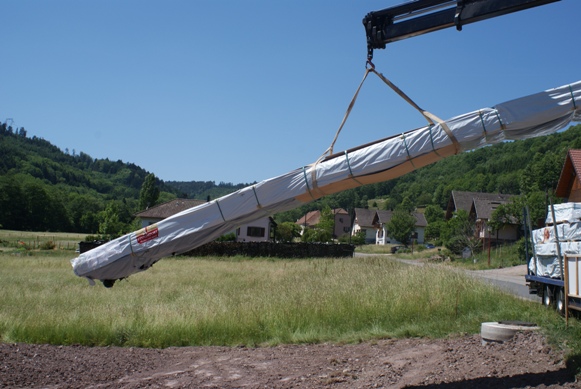

Démarrage de l'opération la plus
délicate : montage de la faîtière :
11m de long sur 30 cm de haut
François Stebler le terrassier
 nous a donné un coup de main
avec sa pelleteuse pour soulever
au maximum la poutre.






François la soulève au maximum




A nous de jouer maintenant pour la soulever au dessus du pignon et la mettre en place.




Mise en place de la faîtière par Bruno,Quentin et Kévin

 Merci à Jean François,Quentin
et Philippe pour leur aide et bien
sûr Kévin et Bruno qui ont
 beaucoup transpiré tout au
long de la semaine.






L'équipe de ce jour



En haut Kévin,Quentin,Bruno,Jean Claude.En bas Jean-François,Philippe et Monique



L'après midi nous avons commencé l'installation des tiges filetées qui servent à resserer
 la structure au fur et à mesure du tassement des madriers



Montage J9 :11/06

Dans la semaine le terrassier
nous a préparé les fondations
destinées à recevoir les
poteaux du carport qui sera installé
en même temps que la charpente.








La terre pour le remblai a également
été livrée,donc le terrassement  est
en cours de se finaliser













Entre temps  FINNIMPORT nous a
livré la charpente qui est préparée
dans les Vosges et le reste du kit
en provenance de Finlande c'est
à dire l'habillage intérieur des murs
et cloisons.
Vendredi 9 Emilien le technicien
est revenu pour démarrer le chantier.










La charpente est constituée de
chevrons de 70mm sur 215mm .
Ceux ci sont boulonnés sur
la faîtière mais sont uniquement
calés par des intercalaires
sur le bas du toit,ce qui leur
permettra de suivre le
mouvement de tassement de
la maison qui va se faire dans
les prochaines semaines.








Nous avons posé 34 chevrons plus ceux des velux en cinq heures à quatre personnes
sans rencontrer de difficultés particulières.



Merci à Jean Michel qui est venu nous aider pour
la journée.














Nous avons également démarré
 la pose des poutres du carport










Montage J10 :13/06

Aujourd'hui suite et fin de la pose de la charpente





Le matin nous avons terminé
le montage des poteaux
du carport et posé les
chevrons sur celui ci








Puis nous avons enchainé avec
une partie longue et délicate qui
est la pose des intercalaires entre
les chevrons.
Ils servent à les maintenir et
aligner en bas de toiture.





Pendant que Bruno et Jean Claude s'occupaient des intercalaires,Kévin et moi même
avons retiré les étiquettes d'identification des madriers et mis en place les raidisseurs
sur les encadrement des menuiseries.











Tradition oblige nous avons installé le sapin sur la faîtière pour clotûrer les travaux de charpente.






Vue de la maison en fin de
la dixième journée de travaux.



Nous sommes pleinement satisfaits
du travail accompli.

Nous passerons maintenant
 la main aux couvreurs






Montage J11 :22/06



Cette semaine le couvreur de
 l'entreprise GREG Couverture
a posé les échafaudages.





FINN IMPORT a fait livrer les tuiles ainsi
que les frises et plaques pour le car port.








Kévin et Bruno de l'entreprise
Menuiserie Bruno vont attaquer
la pose des voliges qui sont
des lambris situés aux extérieurs
des pignons et au bord du toit.








Montage J12 :25/06

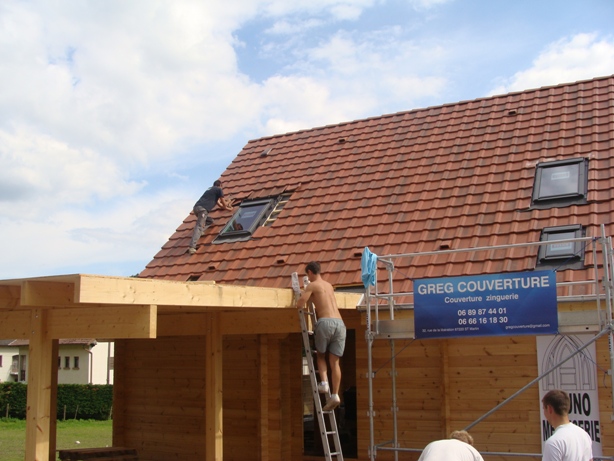

La couverture du toit a démarré
samedi 25.
Nous avons préféré laisser cette
partie à des professionnels
car nous ne nous sentons
pas suffisemment à l'aise
sur le toit.
Nous l'avons confié à
l'entreprise GREG Couverture
de Saint Martin.


Tout d'abord il faut faire le
contre lattageet poser le
pare pluie.
La maison sera déjà protégée de la pluie
car il faut bien dire que depuis que nous
avons fini le montage du  kit la pluie ne
nous a pas épargnés et nous ne serons
pas mécontents de ne plus avoir à éponger
les quantités d'eau qui stagnent lors des
fortes précipitations.




En une journée le
lattage est terminé,
le pare pluie posé
et un côté du toit
est couvert de tuiles.













GREG Couverture s'occupera
également de la zinguerie et la pose
des Velux


Montage J13 :02/07





Deuxième journée de travail
pour l'entreprise Greg
Couverture qui vient finir
la pose des tuiles.











Pendant ce temps Jean Claude et
Kévin s'occupent de la
couverture du car port.
Ils posent des lambris qui sont
ensuite recouverts d'une
plaque bois.Celle ci
sera habillée d'une couche
de bitume étanche.






Dernière opération de la journée
la pose des velux et des aérations
sur le toit.
















Ca y est la maison est hors d'eau ,tout ceci en treize journées de travail.


Maintenant on va
laisser tasser la
maison avant
de poser les
menuiseries extérieures.










Montage J14 :09/07

Cette journée est consacrée à
la pose des moustiquaires,
celles ci sont installées entre
la charpente et les murs de
la maison avant la mise en
place de l'isolant.







Nous découpons des morceaux
de moustiquaire que nous allons
ensuite agrapher sur le mur et
sur les lattes.














Montage J15 :02/08

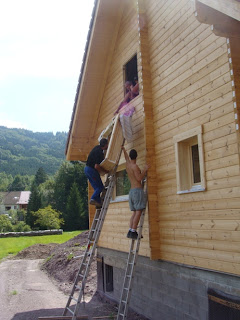

Cette journée est consacrée à la pose des menuiseries extérieures.
La livraison est faite le matin même

Le déchargement est une opération
délicate et musclée.
Les fenêtres sont livrées en un bloc
volant roulants compris.

Heureusement nous
avions trouvé du renfort
chez nos voisins.
Merci à nos amis écossais
et gallois qui
sont venus nous aider pour
le déchargement.


Comme pour chaque
nouvelle étape Emilien
le technicien de Finnimport
est venu nous expliquer
la marche à suivre pour
poser les menuiseries.























Depuis la pose des joints
à la mise en place du
chassis.









Bruno le menuisier
avec qui nous avions
monté le chalet était
de la partie également.

Pour alléger nous
avons retirer les vantaux
vitrés.







Une seule journée a suffit
pour installer toutes les
fenêtres et portes
extérieures.Le plus
délicat étant l'installation
de celles de l'étage qu'il
faut monter par l'extérieur.






Ca y est deux mois et une semaine après le démarrage du montage la maison est hors
d'eau et hors d'air.
Nous avons respecté les 3 semaines de tassement préconisées par le constructeur
avant la mise en place des menuiseries.





Montage J16 :06/08

C'est l'entreprise SOPREMA qui s'occupe de la couverture étanche du toit plat.
Celle ci est constituée d'un complexe bicouche élastomère avec autoprotection minérale.
En deux jours les deux couches sont posées et soudées pour assurer une étanchéité
parfaite.Ce genre de travail est à faire réaliser par des professionels car très technique.





Peinture extérieure :04 au 11/08


La peinture extérieure doit être réalisée
avant l'hiver

Nous avons décidé de la démarrer
pendant les congés entre deux averses.
Nous avions décidé de louer un pistolet
à peinture mais les buses pour lasure
n'étant pas diponible de suite nous
avons démarré à la main.
Nous avions choisi de la lasure claire
pour les murs et une lasure
grise opaque pour les fenêtres.



Le choix fut difficile entre peindre
uniquement les encadrements
ou les chassis
Finalement nous avons opté
pour les chassis


Montage de l'échafaudage
prêté par des membres de la
famille






Entre temps la buse est arrivée
nous avons donc peint la façade
ouest avec le pistolet.
Merci à Patrick de l'entreprise
SP Peinture pour ses explications
techniques lors du démarrage
qui fût assez difficile.
Par contre une fois lancé
la façade fût peinte en deux
heures.
Un conseil veillez à bien
protéger les fenêtres
même sur les autres
façades car le nuage
de lasure se disperse
énormément.





Peinture extérieure façade est  :10 au 11/09

Nous avons profité de la météo
et de la disponibilité de Kévin
pour peindre la façade est de
hauteur totale 10m et
le carport.

Comme pour la façade
ouest nous avons lasuré
au pistolet gracieusement
prêté par l'entreprise
SP Peinture.







Nous avons appliqué les 2
couches en 2 demi journées.

Bien sûr les professionnels
termineraient la maison
entière en 2 jours.



Comme pour les planches
de rives les planches
d'encadrement du
carport ont été peintes
en gris.





Le résultat est plutôt satisafaisant ,en tout cas il nous plait.












Notre conseil :lasurer au pistolet = gain de temps mais nécessite des conditions météo
favorables .
